Stara jezgra grada Kastva (podsustav D3-0.3.)

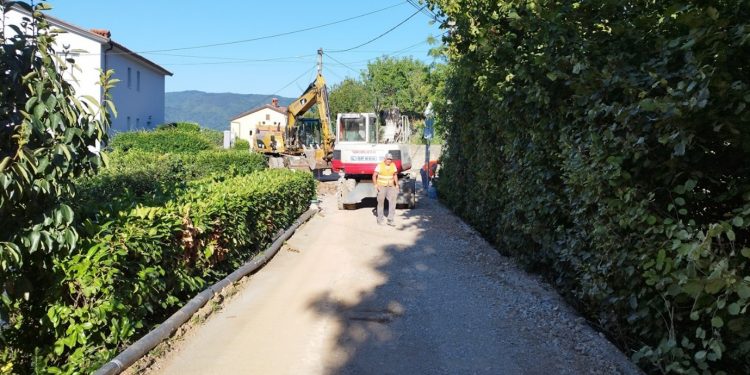

U Pelinima traju radovi na postavljanju cijevi, te usporedno s time zatrpava kanal.
U Dukićima je postavljen glavni kolektor, te je strmi dio privremeno izbetoniran radi stabilizacije prilaza.
U južnom dijelu ulice Dukići postavljene su šahte kod stepenica, kao i cijevi prema ulici.
U odnosu na prošli izvještaj postavljeno je 6 metara fekalne kanalizacije i 6 metra vodovoda.
Ukupno je postavljeno 134m kanalizacije, 79m vodovoda, 11 kanalizacijskih kućnih priključaka i 3 vodovodna.
Projektom je na području starog grada predviđeno 877m kanalizacije, 995m vodovoda, 25 kanalizacijskih kućnih priključaka i 42 vodovodna kućna priključka.
Radovi u staroj jezgri traju do 14.8., nakon čega slijedi pauza do 30.8. radi godišnjih odmora.
Belići – Brnini (podsustav D2-0.2.)
U odnosu na prošli izvještaj izvedeno je novih 7m kanalizacije i 11m vodovoda.
Ukupno je izvedeno 348m kanalizacije, 335m vodovoda, 16 kanalizacijskih i 10 vodovodnih kućnih priključaka
Projektom je predviđeno 824m kanalizacije i 785m vodovoda.
Radovi na ovoj dionici traju do 14.08., nakon čega slijedi pauza do 30.08. radi godišnjih odmora.
Rubeši (podsustav D5-1.2.2.)
Izvedeni su radovi na kolektoru K-2.22, između Rubeša i Ćikovića.
Postavljeno je novih 49 metara kolektora, a ukupno je na dozvoli izvedeno 337m kolektora.
Trenutno na ovoj dionici nema radova radi godišnjeg odmora (6.-16.8), a radovi se nastavljaju 19.08.
Brestovice (podsustav D5-1.2.1.)
U odnosu na prošli izvještaj je oostavljeno je 12m kanalizacije, 10m vodovoda, te je uređen jedan kanalizacijski i jedan vodovodni kućni priključak.
Trenutno na ovoj dionici nema radova radi godišnjeg odmora (6.-16.8), a radovi se nastavljaju 19.8.
