Stara jezgra grada Kastva (podsustav D3-0.3.)

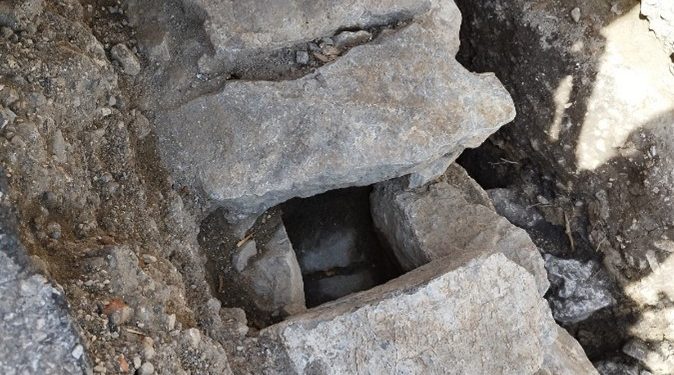

“U Pelinima su arheolozi za ovaj dio završili s radovima, te su osim prva tri poprečna zida, pronašli uzdužni kanal kod adrese Put va zagrad 3. Čeka se da dostave snimku istraženog rova kako bi se isto ucrtalo u projekt i dostavilo konzervatorima za dobivanje rješenja konzervatora za daljnji rad, tj. razlaganje.
Kada se dobije rješenje konzervatorskog ureda, odmah će se pristupiti radovima na razgradnji cijelog otvorenog rova te krenuti s građevinskim radovima. Cijeli rov se mora zatrpati i ponovo kopati, kako bi mogli ugraditi sve nove instalacije na propisan način. Pri privremenom zatrpavanju rova ukloniti će se svi nalazi koji smetaju za nove instalacije kao i dijelovi gdje je stijena, a sve kako bi kasniji iskop za instalacije bio što brži i trajao što kraće.
Svi radove koji se budu izvodili na navedenom rovu su pod nadzorom arheologa tako da nije isključeno da će opet obustaviti radove ukoliko dođe do novih pronalazaka” – ističu investitori i izvođači.
U Dukićima su nastavljeni radovi na iskopu kanala i postavljanju cijevi.
U odnosu na prošli izvještaj postavljeno je 18 metara fekalne kanalizacije (ukupno 78m).
Projektom je na području starog grada predviđeno 906m kanalizacije i 995m vodovoda.
Belići – Brnini (podsustav D2-0.2.)
U odnosu na prošli izvještaj izvedeno je novih 12m kanalizacije, 22m vodovoda te su uređena 2 kućna kanalizacijska priključka. Završavaju se radovi i na zadnjem ogranku.
Ukupno je izvedeno 270m kanalizacije i 255m vodovoda.
Projektom je predviđeno 824m kanalizacije i 785m vodovoda.
Rubeši (podsustav D5-1.2.2.)
U odnosu na prošli izvještaj postavljeno je 67m kanalizacijskog kolektora, te se radovi bliže izlasku iz zelenog pojasa uza autocestu.
U tijeku je priprema mimovod za sljedeću dionicu kod k.br. Rubeši 159/E do 163/C.
Također je raskrčen dio dionice od k.br. Rubeši 159/C prema k.br. Ćikovići 101/C.
