Stara jezgra grada Kastva (podsustav D3-0.3.)
U Pelinima su nastavljeni radovi na arheološkim nalazištima, te trenutno nema radova na samom sustavu kanalizacije. Pronađeni zidovi su snimljeni, te je predana dokumentacija konzervatorima za razgradnju.
Kod Guitar caffea su uređene šahte i kućni priključci, te zatrpan kanal.
U Dukićima je postavljeno 6m kanalizacijskog kolektora, dok je iskopa samo g kanala nešto više.
U odnosu na prošli izvještaj postavljeno je 6 metara fekalne kanalizacije (ukupno 60) i 5,5 metara vodovodnih cijevi (ukupno 33,5).
Projektom je na području starog grada predviđeno 906m kanalizacije i 995m vodovoda.
Belići – Brnini (podsustav D2-0.2.)
U odnosu na prošli izvještaj izvedeno je novih 18m kanalizacije, 11m vodovoda, te 4 kućna kanalizacijska priključka. Radovi traju i na drugom ogranku.
Ukupno je izvedeno 258m kanalizacije i 233m vodovoda.
Projektom je predviđeno 824m kanalizacije i 785m vodovoda.

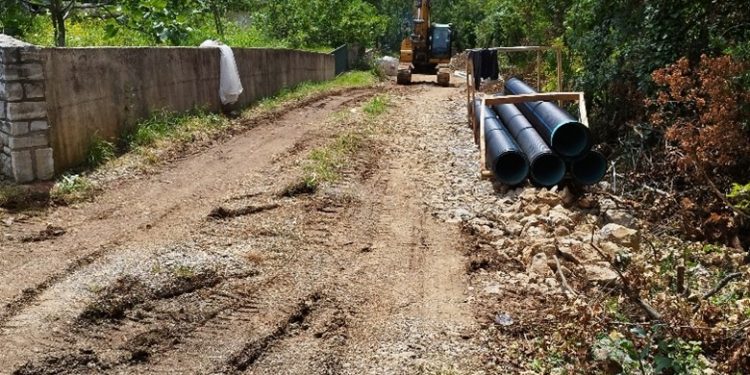

Rubeši (podsustav D5-1.2.2.)
U odnosu na prošli tjedan nema novo postavljenih cijevi, već traju radovi na iskopima rova i pripremi terena u zelenom pojasu između naselja i zaobilaznice. Te se priprema mimovod za sljedeću dioncu kod k.br. Rubeši 103 do 104/9.
