Stara jezgra grada Kastva (podsustav D3-0.3.)
U Pelinima su pronađeni nalazi snimljeni i detaljno dokumetirani od strane arheologa, te je podake projektant kanalizacije i vodovoda preklopio s projektiranim s kako bi se utvrdilo što i u kojem obimu od nalaza smeta. Ti podaci su poslani u Konzervatorski odjel te se čeka njihova dozvola za razgradnju nalaza. Iz tog razloga nema radova na lokaciji.

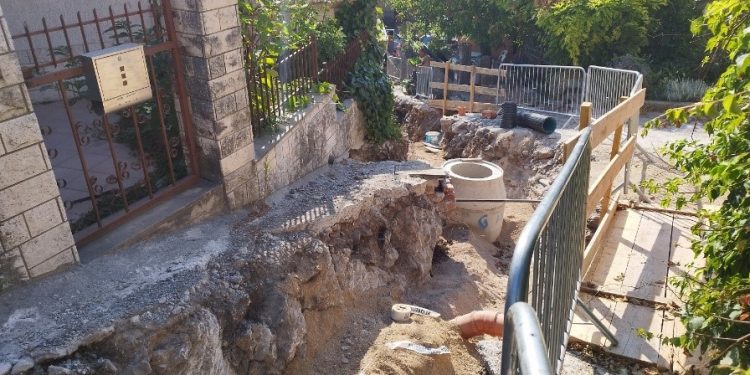

U Dukićima su nastavljeni radovi na iskopu kanala i postavljanju cijevi.
Radovi su započeli na kratkom kanalizacijskom ogranku u Prolazu Ivana Matetića Ronjgova, ali se već prilikom iskopa naišlo na velik broj instalacija, prvenstveno elektroenergetske mreže. Radovi su morali biti obustavljeni, nadzor je pregledao situaciju, te se čeka odluka vlasnika infrastrukture na koji način adekvatno izmjestiti vodove kako bi se radovi mogli nastaviti.
Također su započeli radovi i na južnom dijelu ulice Dukići na kojem se izvode radovi radi postavljanja kanalizacijskog ogranka prema ulici Matka Mandića.
U odnosu na prošli izvještaj postavljeno je 6 metara fekalne kanalziacije (ukupno 84m) i uređen jedan kanalizacijski kućni priključak.
Projektom je na području starog grada predviđeno 906m kanalizacije i 995m vodovoda.
Belići – Brnini (podsustav D2-0.2.)
U odnosu na prošli izvještaj izvedeno je novih 17m kanalizacije, 5m vodovoda te su uređena 2 kućna kanalizacijska priključka i 4 vodovodna. Završavaju se radovi i na zadnjem ogranku.
Ukupno je izvedeno 287m kanalizacije i 261m vodovoda.
Projektom je predviđeno 824m kanalizacije i 785m vodovoda.
Rubeši (podsustav D5-1.2.2.)
U odnosu na prošli izvještaj postavljeno je 8m kanalizacijskog klektora, te se radovi bliže izlasku iz zelenog pojasa uza autocestu. Ukupno je izvedeno 150m kolektora.
