Stara jezgra grada Kastva (podsustav D3-0.3.)

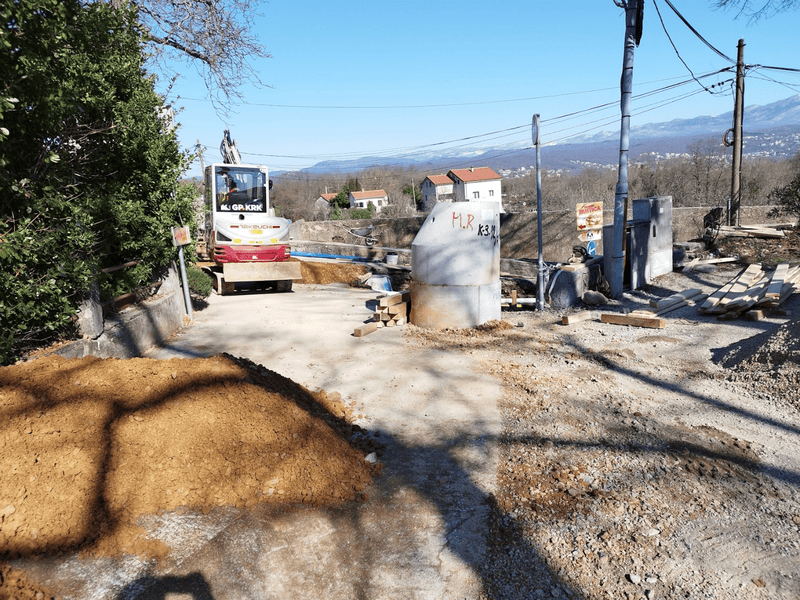

U ulici Jurja Vlaha su postavljene cijevi sanitarne kanalizacije, te je kanal zatrpan, kao i na parkingu uz ulicu Stari put.

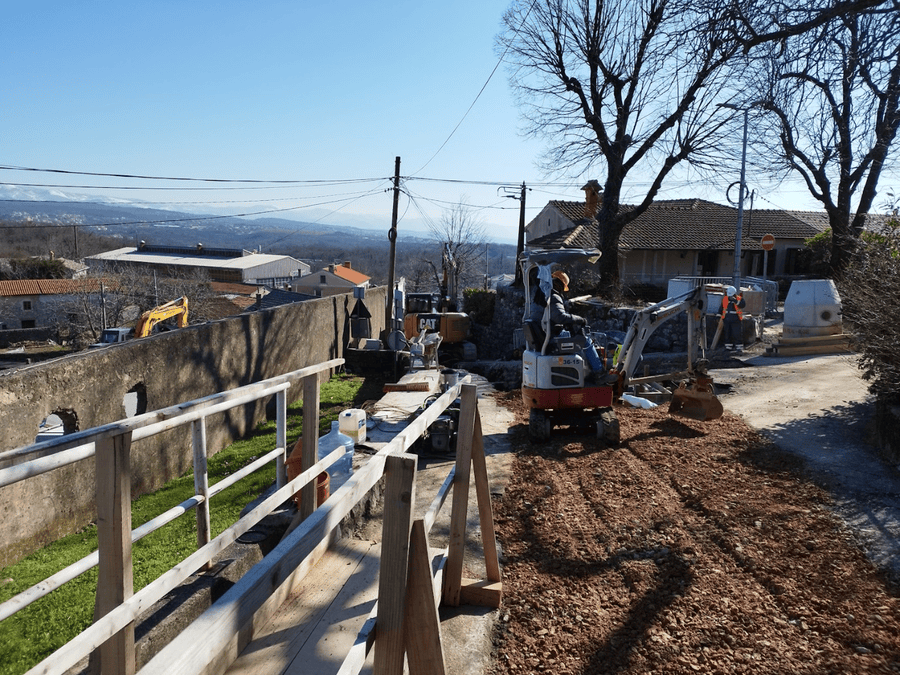

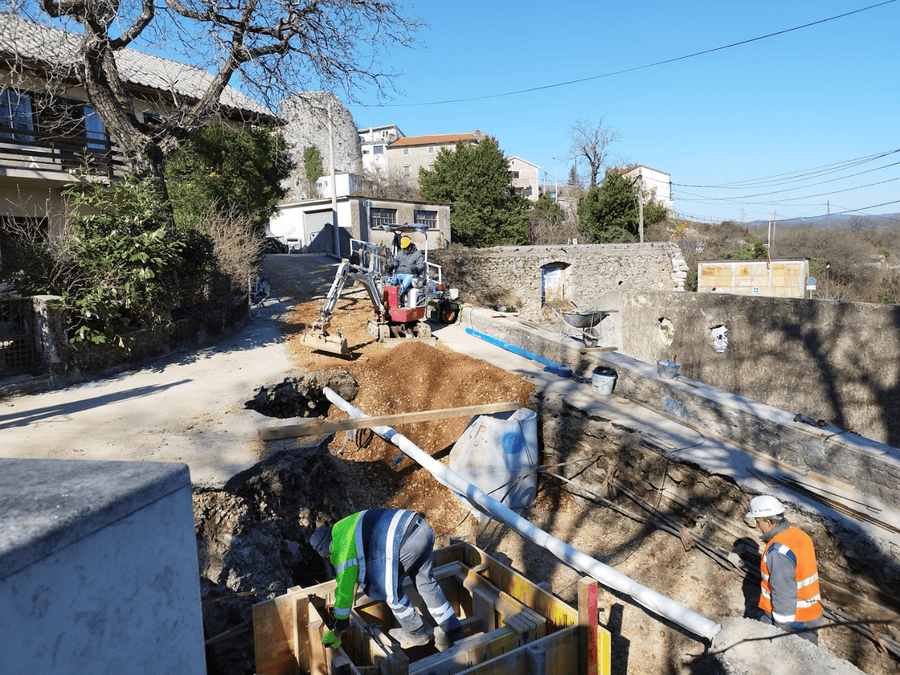

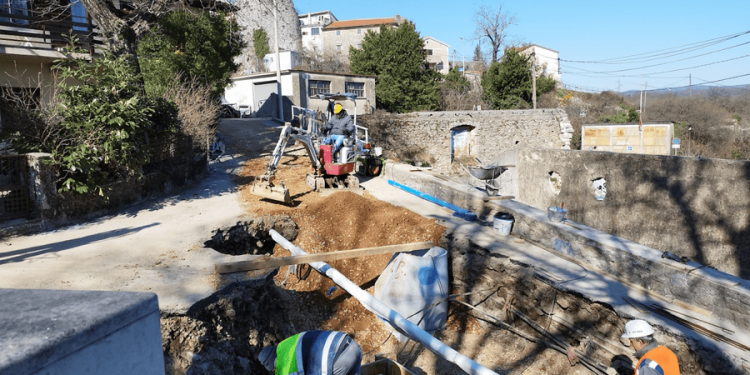

Radovi se najvećim intenzitetom odvijaju u ulici Stari put gdje su postavljene cijevi kolektora do ulice Belveder. Paralelno se uređuju i okna kućnih priključaka.
U odnosu na prošli izvještaj postavljeno je 33 metara fekalne kanalizacije i 84 metra vodovoda.
Ukupno je postavljeno 425m kanalizacije, 297m vodovoda, 25 kanalizacijskih kućnih priključaka i 12 vodovodnih.
Projektom je na području starog grada predviđeno 877m kanalizacije, 995m vodovoda, 25 kanalizacijskih kućnih priključaka i 42 vodovodna kućna priključka.
Rubeši (podsustav D5-1.2.2.)

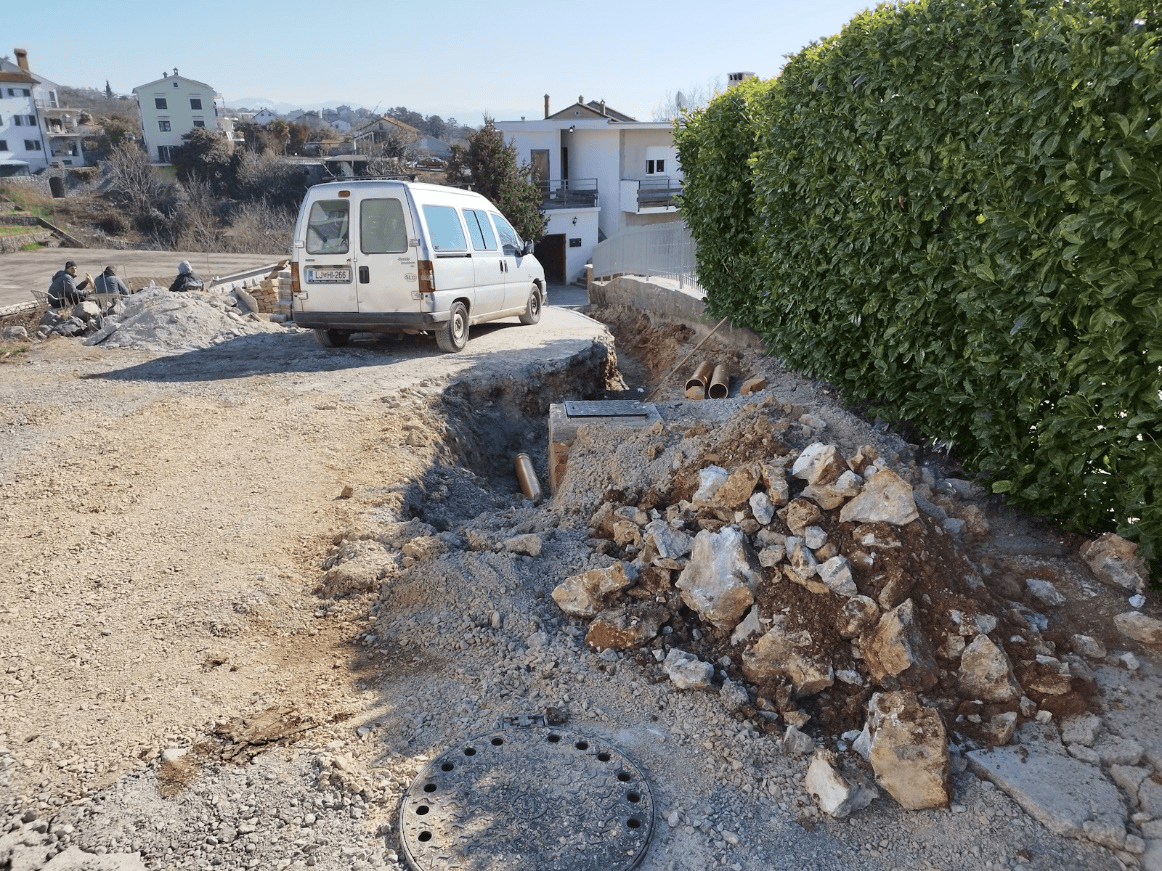

Radovi traju na kolektoru kod kućnog broja 126, na kolektoru K-2.16.3 te u Ćikovićima kod kućnog broja 50.
Na ovoj dozvoli je ukupno izvedeno 1233m kolektora i 582 metara vodovoda, te uređeno 32 kanalizacijska i 7 vodovodnih kućna priključka.
Brestovice – Ćikovići (podsustav D5-1.2.1.)

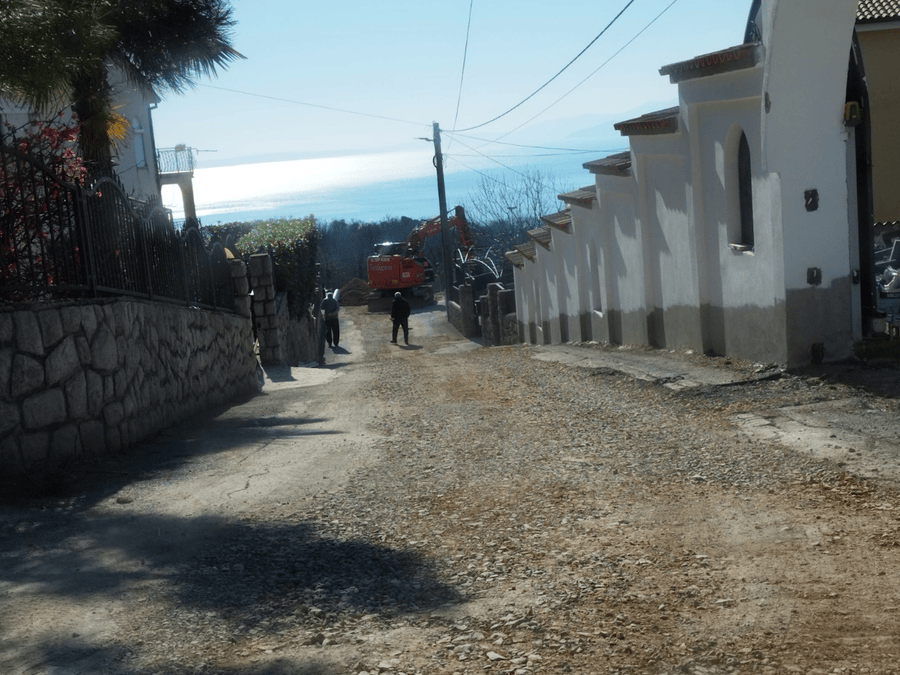

Radovi traju na kolektoru K-2.25, dok su kod kućnog broja Ćikovići 144 postavljene cijevi i zatrpan kanal.
Daljnji nastavak je predviđen nakon uspostave privremenog spoja prema Rubešima.
U odnosu na prošli izvještaj je postavljeno je 146m kanalizacije, 133m vodovoda te su uređena 2 kanalizacijska kućna priključka.
Ukupno je izvedeno 807m kanalizacije i 334m vodovoda, 25 kanalizacijskih i 8 vodovodnih kućnih priključaka.
Spinčići (D6-1.3.1)
Projektanti su izvršili obilazak terena i svrhu izrade izvedbenog projekta te su kontaktirani vlasnici radi dogovora oko lokacija kućnih priključaka.
Tom prilikom su ostavljene obavijesti vlasnicima na kojima se ističe da radovi počinju „za nekoliko tjedana“, što nije točno jer je terminskim planom početak radova u listopadu 2025. godine.
Točan početak radova će se znati kada izvođač dobije gotov izvedbeni projekt, a nakon kojeg će moći izraditi detaljniji terminski plan. Prije samih radova obaveza izvođača je prevovremeno obavijestiti građane o početku radova.
