Stara jezgra grada Kastva (podsustav D3-0.3.)

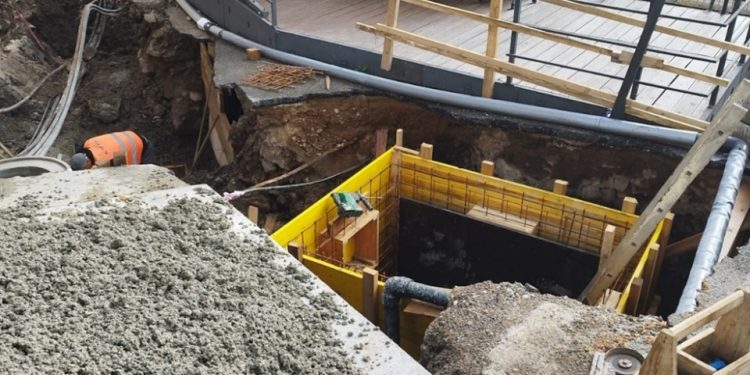

Obzirom da su radovi u Pelinima zaustavljeni radi arheološkog istraživanja, nastavljaju se radovi ispred Guitar caffea, gdje se postavljaju cijevi i izvode radovi na oknima.
U odnosu na prošli tjedan nema novo postavljenih kanalizacijskih vodova, već se glavnina radova odnosi na iskope i okna koja zbog situacije na lokaciji ne mogu biti montažna. Također uređen je jedan kućni kanalizacijski priključak.
Projektom je na području starog grada predviđeno 906m kanalizacije i 995m vodovoda.
Belići – Brnini (podsustav D2-0.2.)
U odnosu na prošli izvještaj izvedeno je novih 9m kanalizacije, te 9m vodovoda, odnosno ukupno 224m kanalizacije i 206m vodovoda.
Projektom je predviđeno 824m kanalizacije i 785m vodovoda.
Također je napravljeno 5 vodovodnih i 5 kanalizacijskih kućnih priključaka.
Rubeši dionica 2 – Vrata Jadrana (podsustav D5-1.2.)
Radovi se trenutno ne izvode, jer se čeka suglasnost Hrvatskih autocesta za radove na kolektoru uz odvojak za odmorište „Vrata Jadrana – sjever“
Rubeši dionica 1 – Spinčići, od k.br. 164/A do 163/F (podsustav D6-1.3.1.)
Ukupno je izvedeno 127m kanalizacije i 100m vodovoda.
Za sljedeći tjedan (20.-25.05.) je potvrđeno da će se izvoditi asfaltiranje ulice.
Rubeši (podsustav D5-1.2.2.)
U odnosu na prošli izvještaj izvedeno je prvih 39m kanalizacije.
Trenutno se radovi izvode u zelenom pojasu između obilaznice i kućnog broja Rubeši 137/H, te pripremni radovi na trasi između obilaznice i kućnog broja Rubeši 159/B.
