Belići – Brnini (podsustav D2-0.2.)
U odnosu na prošli tjedan izvedeno je dodatnih 6m kanalizacije, te 8m vodovoda, odnosno 130m ukupno kanalizacije i 158m ukpno vodovoda.
Ukupno je predviđeno 824m kanalizacije i 785m vodovoda.

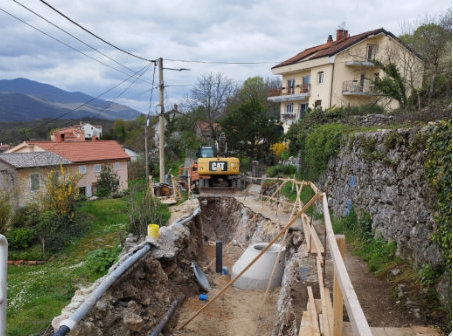

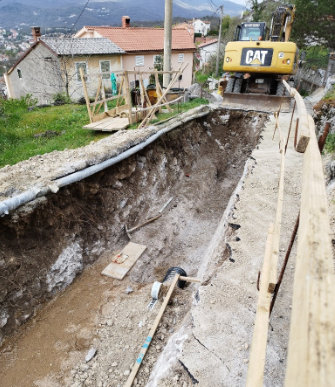

Radovi se trenutno odvijaju na cesti kod adrese Brnini 6.
Rubeši dionica 2 – Vrata jadrana (podsustav D5-1.2.)
Od prošlog tjedna je izvedeno novih 36 metara kolektora sanitarne kanalizacije, odnosno ukupno je to 819 metara.
Ukupno je predviđeno 2326m kolektora.
Izvođač radi na dopuni dostavljanih projekata Hrvatskim cestama, a u svrhu ishođenja potrebnih dozvola za radove u trasi obilaznice.
Rubeši dionica 1 – Spinčići, od k.br. 164/A do 163/F (podsustav D6-1.3.1.)

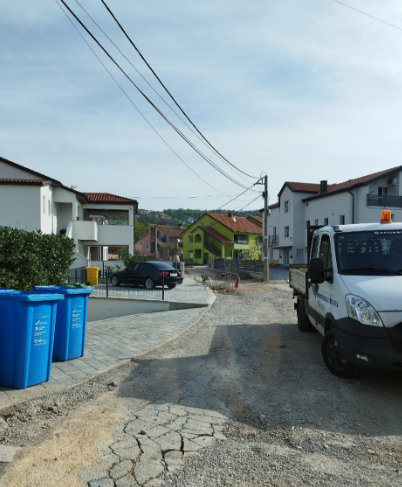

Izvode se kućni priključci, te uređenje i priprema lice za asfalt. Izvedena su 2 priključka kanalizacije i 4 priključka vodovoda.
Ukupno je izvedeno 127m kanalizacije i 100m vodovoda.
Projektom je po ovoj dozvoli predviđeno 1843m kanalizacije i 1792m vodovoda, ali to osim ove ulice (Spinčići 163/a do 164/D) uključuje vodove na poručju Tometića i ostatka naselja Spinčići.
Stara jezgra grada Kastva (podsustav D3-0.3.)

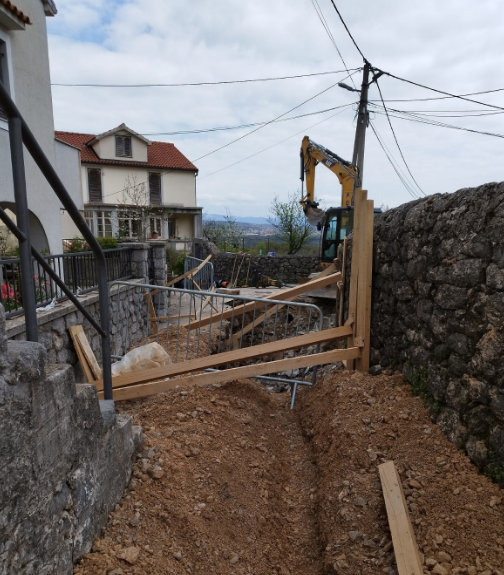

U odnosu na prošli tjedan nema novo postavljenih cijevi, već se radovi odvijaju na iskopu rova.
Do sada je postavljeno 6m kanalizacijskog kolektora. Ukupno je projektom na području starog grada predviđeno 906m kanalizacije i 677m vodovoda.
Prilikom iskopa rova oštećena je cijev oborinske odvodnje, te su izvođač i investitor pismeno putem maila i usmeno na koordinaciji upozoreni da se ista za vrijeme radova mora održavati u funkciji. Postojeći sustav oborinske odvodnje svu oborinsku odvodnju iz starog grada kanalizira dalje putem oštećene cijevi, pa je nužno taj tok održavati funkcionalnim.
